製造業のマニュアルは「現場で正しく使われ、品質向上に寄与する」ことに存在意義があります。しかし、現場の実態と乖離した記述、改訂遅延、誰が何をレビューするか不明確――といった要因で、機能しないケースが散見されます。
本稿では、「評価・改善・管理」の視点でマニュアル運用を再設計し、PDCAを回し続ける具体策を解説します。
フレームワーク:評価・改善・管理を統合する
マニュアル運用は「評価(見える化)→改善(改訂)→管理(定着)」を月次で回す仕組みによって安定化します。
評価指標が定義され、改訂責任と承認フローが明確で、教育まで一気通貫で設計された現場は、誤操作・ばらつきが減少します。
モデル:
- PDCA × OODA × 標準化
- Plan:リスク視点(FMEA)で重点工程と要注意箇所を特定
- Do:改訂→教育→現場展開(標準作業書・動画・チェックリスト連携)
- Check:KPIダッシュボードで効果測定(後述の評価指標)
- Act:標準化委員会で是正・予防・再発防止を決定

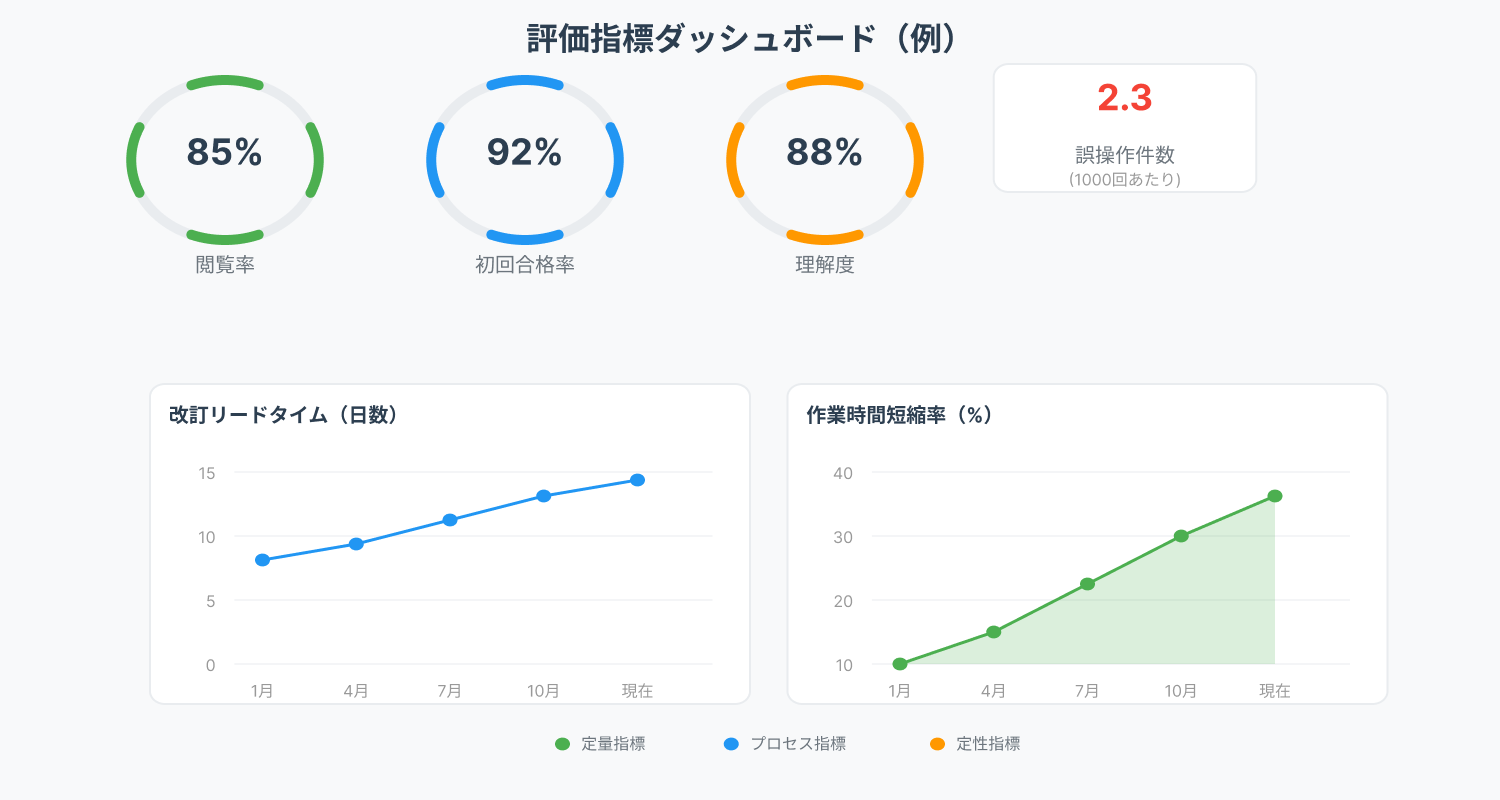

評価指標例(定量/定性):
- 定量:
- 閲覧率(閲覧ユーザ数/対象者数)
- 改訂頻度・リードタイム(起案→承認→公開までの平均日数)
- 誤操作件数/ヒヤリハット件数(作業1,000回あたり)
- 作業時間短縮率(改訂前後のサイクルタイム比較)
- 初回合格率(First Pass Yield)、工程能力(Cp/Cpk)の変動
- 定性:
- 作業者の理解度(テスト正答率、OJT評価)
- 現場評価(KPT:Keep/Problem/Tryのコメント量と傾向)
- 教育効果(教育完了率、復習間隔の遵守)

具体的な手法と活用ツール
フィードバックを集め、PDCAサイクルを回すための、具体的な手法を見ていきましょう。
2-1. フィードバック収集の仕組み
- 現場レビュー:ラインミーティングで1工程/週の“読合せ”を実施。気づきはレビューシートにKPTで記録。
- デジタルアンケート:マニュアル末尾にQRコード/短縮URL。5問以内のミニ調査(理解度・わかりにくい図・改善要望)。
- ヒヤリハット連動:事例登録時に「該当マニュアルID」を必須項目化し、改訂トリガーに接続。
- FMEA活用:高RPN(重篤度×発生頻度×検出度)工程の手順・注意喚起を重点改訂。

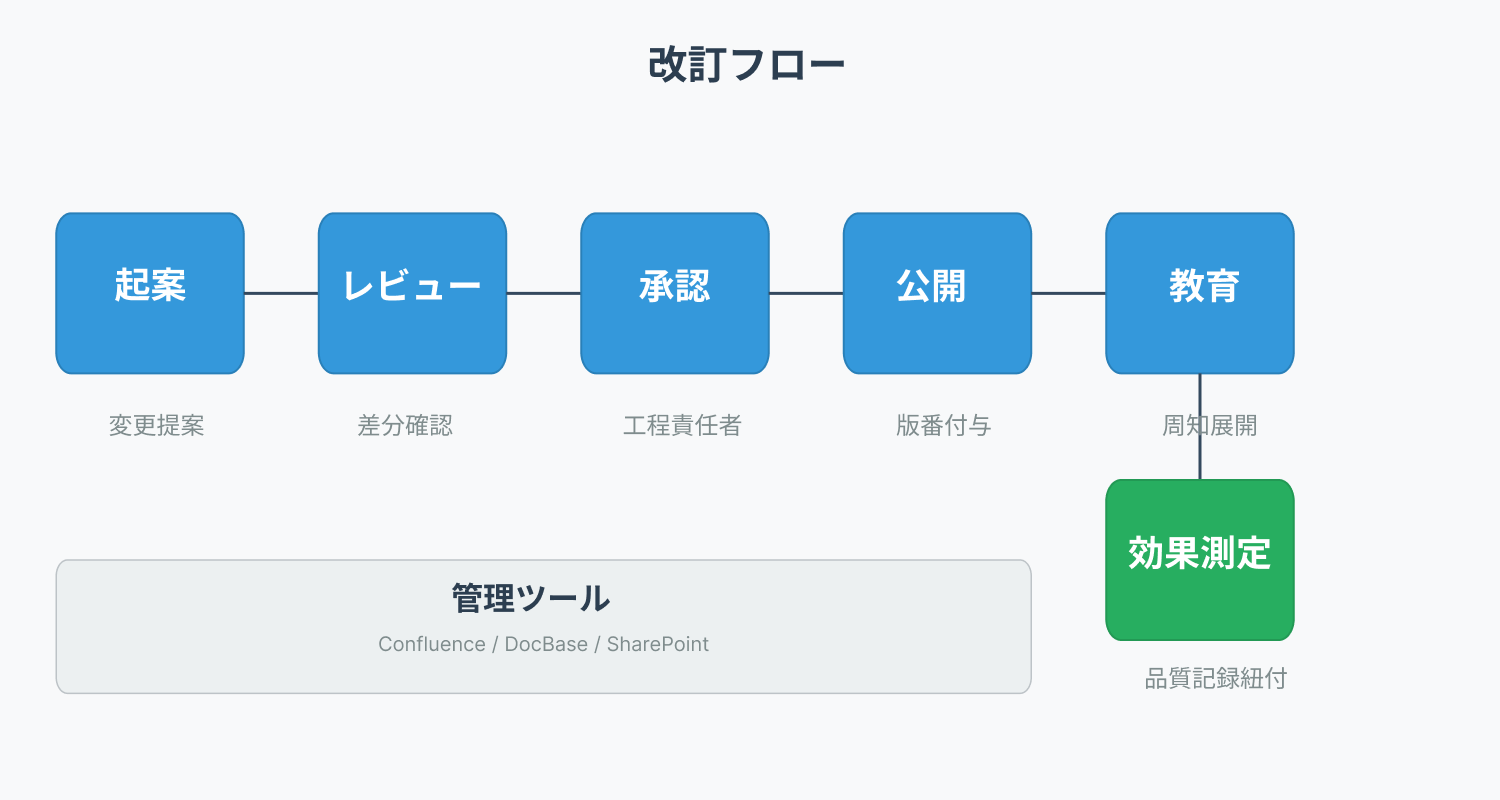

2-2. 改訂とバージョン管理
- ドキュメント管理ツール:Confluence/DocBase/SharePoint 等を採用。版番自動付与、承認ワークフロー、アクセス権を標準設定。
- 差分レビュー:変更点強調・赤入れテンプレを統一。レビュワーは工程責任者+QAでRACIを定義。
- 校正フロー:用語統一(品名・型番・トルク値)、図番・写真の撮り直し基準をチェックリスト化。
- トレーサビリティ:改訂履歴(版番・理由・影響範囲)を品質記録と紐づけ、ロット/シリアル単位で参照可能に。

2-3. 教育・周知の実装
- 公開と同時に受講タスク自動配信(職種・ライン別)。
- 3分動画+1枚チェックリストで“まず使える”形式に集約。
- 理解度テスト(80%合格基準)不達者には再受講を自動リマインド。
実装ステップと運用体制
次にPDCAサイクルを回すための、実装工程と運用体制を見ていきましょう。
- 現状診断(2週間):対象工程のKPI(誤操作、時間、FPY)ベースラインを取得。現場観察で“実作業とマニュアルのズレ”を抽出。
- 委員会設置:標準化委員会(生産技術・QA・教育・ライン長)を設置。RACIで役割を固定。
- フィードバック窓口:QRフォーム/レビュー会を定例化(週次15分)。
- 改訂ワークフロー:起案→レビュー→承認→公開のSLAを10営業日に設定。
- 教育展開:改訂と同時にeラーニング+現場トレーニングを実施。
- 効果測定と会議体:品質会議(月次)でKPIレビュー、次月の重点改訂を決定。
成功事例(製造業・匿名事例)
フィードバックを集め、PDCAサイクルを回すことで成功した事例を見てみましょう。
- 対象:小型アセンブリライン(20名)/月産5,000台
- 施策:FMEAで高RPN工程の手順を再設計、写真差し替え、工具トルクの注意喚起を図解化。改訂と同時に3分動画+テストを実施。
- 効果(3か月):
- 誤操作:月15件 → 5件(−67%)
- OJT時間:新人1人あたり 8時間 → 5時間(−38%)
- サイクルタイム:−7%、初回合格率:+4pt
- 概算ROI:投資150万円(ツール・工数)/年間効果420万円(不良削減・教育時間短縮)→ ROI ≈ 180%
管理システム導入時のポイント
フィードバックを集め、PDCAサイクルを回すための、管理システムを導入する際のポイントを見てみましょう。
- 目的定義:品質KPIに直結した目的(誤操作X%削減、改訂リードタイムY日など)を先に数値化。
- ユーザビリティ:現場のITリテラシーを踏まえてUI/モバイル閲覧性を評価。
- 連携:品質記録・教育履歴・設備点検票と相互参照可能に。マニュアルIDで紐づけ。
- パイロット運用:1ライン・1か月で実測→全社展開。前後比較データを経営層に提示。
- リスク管理:古い版の誤使用を防ぐため、旧版は自動アーカイブ+検索ヒット抑制。
まとめ:明日から始める3アクション
ここまでの内容を踏まえて、フィードバックを集め、PDCAサイクルを回すために、明日から始められるアクションを紹介します。まずはできることから始めてみましょう。
- KPIを決めて計測開始(閲覧率・誤操作・改訂リードタイム)
- フィードバック窓口を一本化(QRフォーム+週次レビュー会)
- 改訂フローを10営業日に短縮(RACIとSLAを明文化)
これらを月次の品質会議体でレビューし、PDCAを止めない仕組みにすることで、製造現場のマニュアル運用は着実に品質向上と運用効率化を両立できます。
